Relaas van de renovatie van de EP Primary School Todzi 2011 - 2012

Op deze weblog vinden jullie het relaas terug van de renovatie van de lagere school in Kpando Todzi. Deze renovatie is een project van de Belgische 4de pijler organisatie Support Ghana in samenwerking met de Education Office van Kpando. Meer informatie op http://www.supportghana.be, supportghana@bcherne.be of 0485 51 10 46.

Toestand bij de start van de werken

De lagere school van Todzi kent twee klasgebouwen.
Blok A telt 3 klaslokalen en een office. Deze blok heeft reeds een dak. In de ramen en de muren ontbreken wel nog blokken. De constructie heeft achteraan nog nood aan een aantal steunberen.
Blok B telt 4 grote klaslokalen. Het voorste klaslokaal is reeds voorzien van een dak, maar de helling van het dak is te klein zodat het bestaande dak eerst verwijderd moet worden alvorens de gevels verder te kunnen opmetsen. De muren van het achterste klaslokaal moeten deels verwijderd worden wegens jarenlange slijtage door de regen. De acherste twee lokalen zijn overwoekerd met bomen en onkruid, ook ontbreekt een vloer in beide klassen. Ook moet het geheel verstevigd worden met nieuwe balken en steunberen. Vervolgens kan een volledig nieuw dak geplaatst worden.
Na deze werken moeten beide blokken bepleisterd worden langs binnen- en buitenzijde. In een volgende fase moeten ramen en deuren geplaatst worden en zal het geheel voorzien worden van een verfbeurt.
Vooraanzicht van Blok A en Blok B

Toestand dak Klas 2 van Blok B

Klas 3 Blok B volledig overwoekerd

Achteraanzicht Blok B

Het volledige verhaal van de renovatie



Officiële ontvangst door de school
Dinsdag 12 juli 2011
Alvorens te kunnen starten met de werken aan de school werden we eerst verwelkomd door de leerkrachten en de leerlingen van de lagere school. Na een aantal speeches werden we vergast op een optreden van de Drum 'n Dance groep van de school. Spontaan werden we uitgenodigd om mee te dansen.

Bezoekers Support Ghana als toeschouwers van de Drum 'n Dance



Drum 'n Dance groep EP School Todzi


Bor Bor Bor dans samen met de leerlingen van de EP School

Leerkrachten van de lagere school Todzi met rechts Headmaster Mw. Agnes

Afbraakwerken en voorbereiding Blok B
Vrijdag 15 en zaterdag 16 juli 2011
Alvorens te starten met de eigenlijke renovatie was het nodig het oude dak van Blok B te verwijderen, hiervoor kregen we de hulp van de Atiso, Atsu en Etse, Camp boys van onze voetbalploeg Akpini Stars FC. Voor het opruimen van het onkruid en bomen werden de gevangen van de nabijgelegen gevangenis ingeschakeld. De muren en de gevels klaarmaken voor het heropmetsen was een laatste karwei op deze dag.


Danny en Atsu

Afbraak oud dak



Afbraak oud dak door Atsu

Onkruid opruimen door gevangenen




Opgeruimd staat netjes

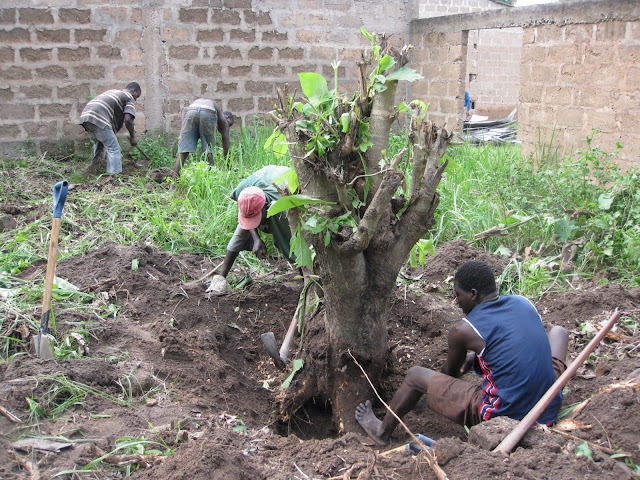

Gevangenen in gevecht met boom in klaslokaal



Lode bereidt de gevels voor

Aankoop van materialen en zoektocht naar arbeiders
Maandag 18 juli 2011
Bij de start van de renovatie deden we beroep op een aantal metsers, maar na één dag namen we op dinsdag 19 juli zelf het heft in handen van de metselwerken. Onder supervisie van Danny Thiebaut werd gastmetsers, voetbalspelers en gevangen aan het werk gezet. De materialen (cement, blokken, bindijzers, hout, aluminiumplaten en zand) werden aan reductieprijzen aangekocht bij de lokale distributiezaken. Dit met dank aan een goed woordje van de Paramount Chief Togbe Dagadu.

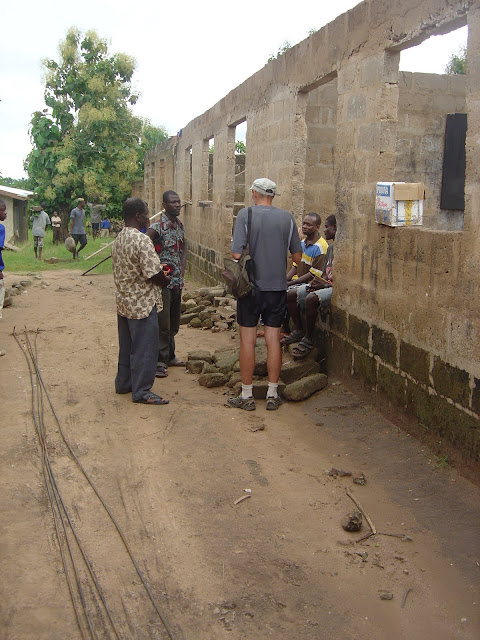

Luc in onderhandeling met dakwerkers

Gevangenen blij met een paar sportschoenen. Links gastmetser Labista

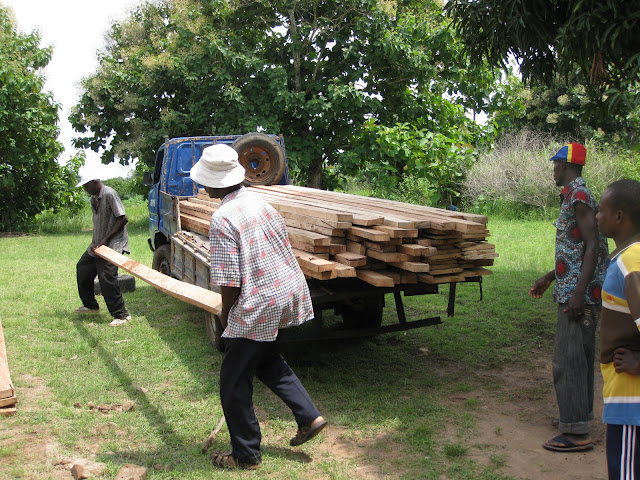

Houtlevering

Cement: 6,43 euro per zak

Schoolkinderen voorzien voldoende water


De Gamma van Kpando

Bindijzers voor de betonbalken


De metselwerken
Woensdag 20 juli 2011 t.e.m. maandag 25 juli 2011
De metselwerken omvatten het opbouwen van een aantal muren, het gieten van een aantal balken, het opmetsen van 5 gevels, metsen van 5 steunberen, opvullen van gaten in de muren en ramen en het gieten van een betonvloer in één klaslokaal. Met primitieve middelen slagen we er uiteindelijk in deze klus te klaren in 5 werkdagen.



Danny giet steunbalk

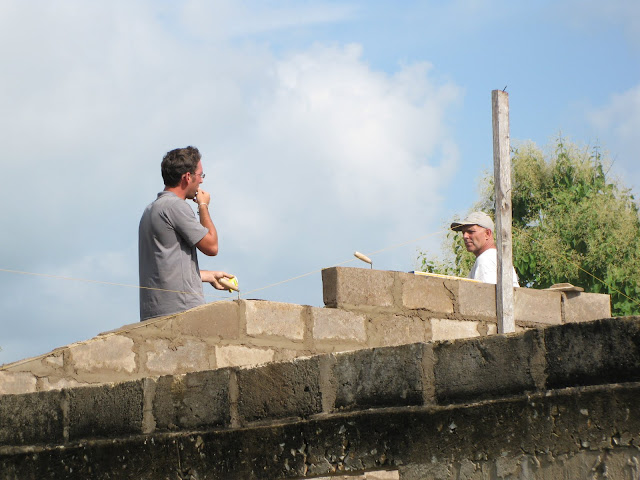

Voorste puntgevel in opbouw


Danny zorgt voor eindafwerking balk


Bekoffering met primitieve middelen



Egaliseren vloer klaslokaal

Betty was here, metsersvrouw aan het werk.





Fundering voor muurtje




Heropbouw van muren achterste klaslokaal



Kwaliteitsmortel by Atiso


Promise, liever lui dan moe.


Bekoffering balk achtergevel
Yao, de potige sterke 'prisoner'.




Lode en Danny aan het overleggen.


Lode aan het werk onder het toeziend oog van Abu


Emmie: women at work

Steunbeer à la Danny

Steunbeer à la Labista

Prisoners leggen de laatste hand aan het gieten van de betonnen vloer

Pleisterwerken
Maandag 25 juli 2011 t.e.m. maandag 8 augustus 2011
Dankzij de lage kosten aan de metselwerken was er nog budget beschikbaar voor het bepleisteren van de buitenmuren van beide klasgebouwen. Plakker Frank uit Alavanyo was werkzaam aan een nabijgelegen gebouw en kwam zelf zijn diensten aanbieden. Na één dag op proef waren we heel tevreden met de kwaliteit van het werk en konden we het werk uitbesteden aan hem voor een zacht prijsje. Extra zand en cement werden aangevoerd.

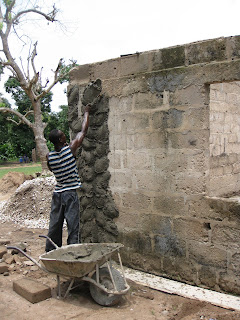

Luc springt in

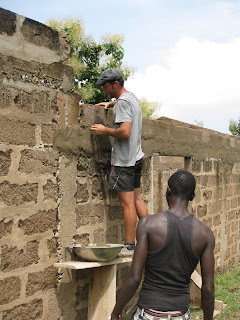

Frank toont zijn vakmanschap

En het ging vooruit



Achterkant Blok B
Bepleisteren van de puntgevels



Ook voor Blok A was nog budget. Frank@work


De Office, enig lokaal met deur dat op slot kon


De laatste loodjes.

Dakwerken Blok B
Dinsdag 26 juli 2011 t.e.m. donderdag 11 augustus 2011
Het belangrijkste en meteen ook het duurste onderdeel van de renovatie was het dak van Blok B. We hadden al twee bestekken gekregen die ons aan de dure kant leken. Daarom kwam Paramount Chief Togbe Dagadu met 'carpenters' van Dafor op de proppen. Voor 700 GHc (360 euro) waren ze bereid het dak te plaatsen. Het materiaal zouden we zelf aankopen.
Al na enkele dagen bleken het niet echt de beste stielenmannen te zijn. De dakconstructie zal dus volgens Ghanese traditie worden opgericht. Al bij al mag het resultaat wel nog gezien worden.


Het resultaat van één dag werk

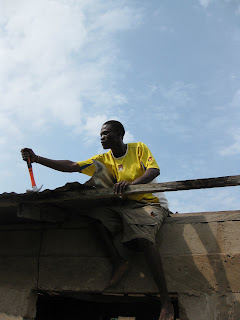

Zagen


Veiligheid troef



Bijzondere dakconstructie.

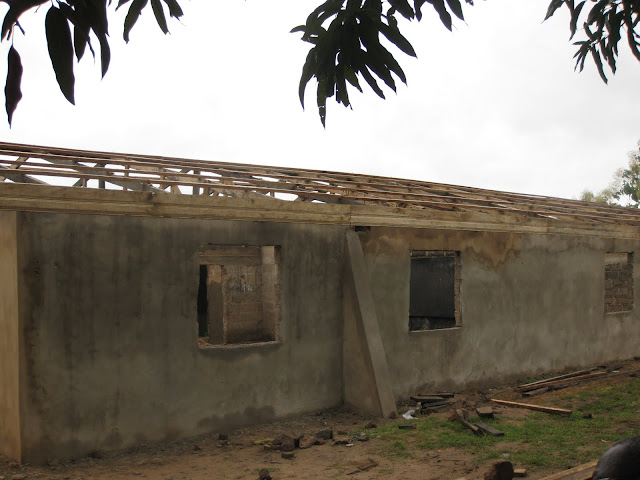

Al bij al lijkt het nog stevig te worden.


Nu nog de aluminium platen


Met de 'Facial boards' lijkt het al wat meer op iets.


Voor foto's van de dakbezetting is het wachten op meer foto's.
Hierna zal het wachten worden tot volgend jaar voor de verdere afwerking van beide klaslokalen.
We hopen tegen dan voldoende geld te kunnen inzamelen voor de eindafwerking. Hiervoor voorzien we een budget van 3.500 euro voor het bepleisteren van de binnenmuren, het plaatsen van deuren en luiken en tot slot het verven van de ganse school.
